所屬科目:營建管理與土木施工學(包括工程材料)

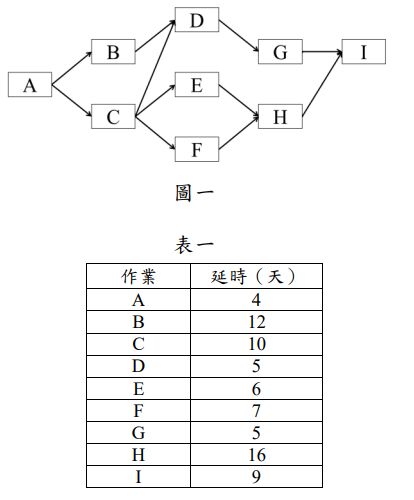

四、某延壽工程共有 A 至 I 等九項作業,其依先行式網狀圖法(Precedence Diagram Method;簡稱為 PDM)之原則所繪製之 PDM 網狀圖如圖一所 示,若各項作業之延時(Duration)如表一所示。請將此 PDM 網狀圖依 箭線式網狀圖法(Arrow Diagram Method;簡稱為 ADM)之原則轉繪成 ADM 網狀圖,並完成此箭線式網狀圖(ADM 網狀圖)之日程計算(包 含所有作業之各種浮時,完工工期與要徑) 。(25 分)
