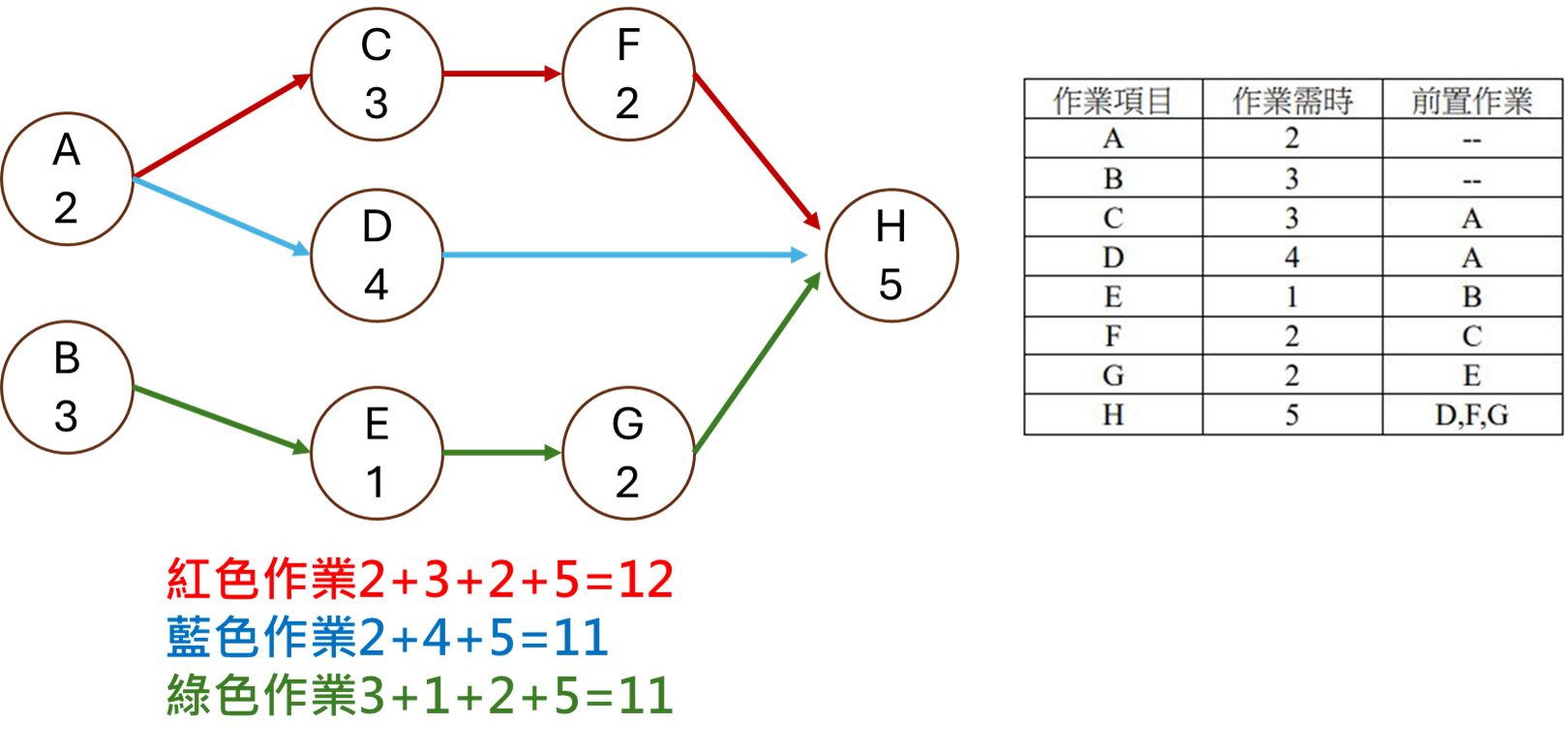

79 假設某一建築工程之作業項目、作業時間及前置作業關係如下表所示,該建築工程最短總工期需要多 少日?

(A) 11
(B) 12
(C) 13
(D) 14

答案:登入後查看
統計: A(63), B(283), C(65), D(43), E(0) #3171458

詳解 (共 3 筆)

#5974680
故A+C+F+H=12hr

(共 15 字,隱藏中)
前往觀看
18
0
#6229427
做業項目H要都走完才算完工,所以選所需最多天為最短時間,選(C)
17
0
#6236549

要徑支配整個工期
該建築工程最短總工期---要徑
要徑代表網圖上所有路徑中之最長者
