100年 - 100 高等考試_三級_工業工程:設施規劃#29542
>
題組內容

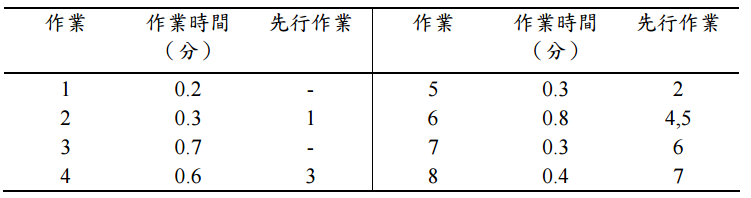

三、有一裝配線每天工作 6 小時生產 300 個產品,其作業有 8 項(1-8),各作業時間及 先行作業如下表所示:
⑴畫出先行關係圖(Precedence Diagram)。(5 分)
其他申論題
五、為蒐集施政參考需要之資料,常透過調查統計,但對有關調查者及被調查者之權利 與義務,在統計法及其施行細則中有何規定?(10 分)
#62443
⑴試述設施規劃之內容主要可分為那幾類?並舉例(如工廠、餐廳、便利商店、圖 書館或其他)說明。(10 分)
#62444
⑵依⑴之例討論設施位址選擇之重要因素。(10 分)
#62445
二、試討論晶圓製造廠之佈置為產品式佈置(Product Layout)或是程序式佈置(Process Layout)?(10 分)
#62446
⑵請說明如何利用任一方法平衡此裝配線,同時討論所得站數結果與最小站數之差異。(10 分)
#62448
⑶計算其平衡延誤(Balance Delay)。(5 分)
#62449
⑷試說明生產線平衡(Line Balancing)對設施設計之影響。(5 分)
#62450
⑴計算原始佈置之總搬運距離。(5 分)
#62451
⑵若部門 B 與部門 D 互換位置時,試說明是否值得?(5 分)
#62452
⑶試以配對互換法(Pairwise Exchange Method or Two Exchange Method)尋求總搬 運距離最小之最適佈置,並討論是否是最佳解?(15 分)
