題組內容

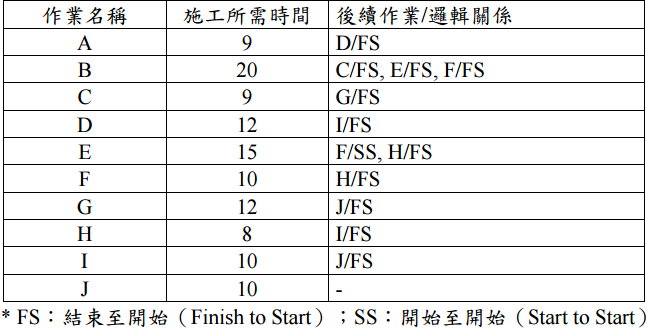

四.下表為 STV 工程專案之進度規劃資料:
⑴請繪出此專案之箭線法(Arrow Diagramming Method)網圖與結點法(Precedence Diagramming Method)網圖。(10 分)
其他申論題
二、工程上一般所通用之「施工規範(或稱施工說明書)」具備那些章節?施工說明書 中依規範之文義表達方式,可分成幾類?請分別舉例說明之。(20 分
#107678
⑴請檢討 XYZ 專案之資源規劃情形與一般工程專案之資源規劃情形有何差異處。 (10 分)
#107679
⑵截至第 5 個月結束時,XYZ 專案實際花費之施工成本合計為 132、而經業主核准 估驗之總作業量為 120。請分析 XYZ 專案之成本變異值(Cost Variance)與進度 變異值(Schedule Variance)。(10 分)
#107680
⑶依⑵之趨勢,XYZ 專案推估之總工期及總施工預算為何?(10 分)
#107681
⑵請計算 STV 專案之最短工期。(10 分)
#107683
⑶請計算 F 作業之總浮時(Total Float)、干擾浮時(Interfering Float)與自由浮時 (Free Float)。(10 分)
#107684
⑴多品系品種(multiline variety)
#107685
⑵基因部署(gene deployment)
#107686
⑶基因轉殖植物(genetically modified organism)
#107687
⑷未減數配子(unreduced gamete)
#107688
