題組內容

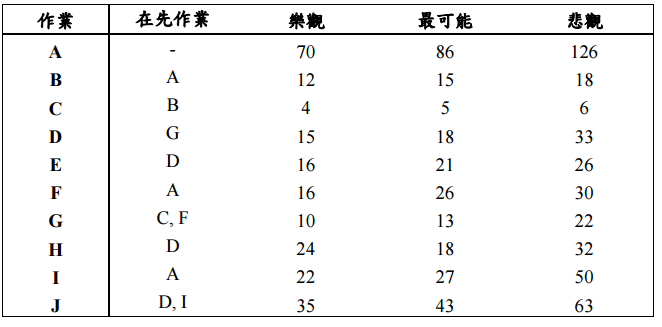

五、甲公司某專案各作業之在先作業與樂觀、最可能及悲觀時間如下表(單位:天)所 示,請以三種時間估計法計算各作業之平均完成時間,並據以求出專案之要徑。 試問:(20 分)

⑶該專案在 180 天內完成之機率?請列出計算過程。 P(Z≦0)=0.5;P(Z≦-1.51)=0.0655;P(Z≦1.8)=0.9641
