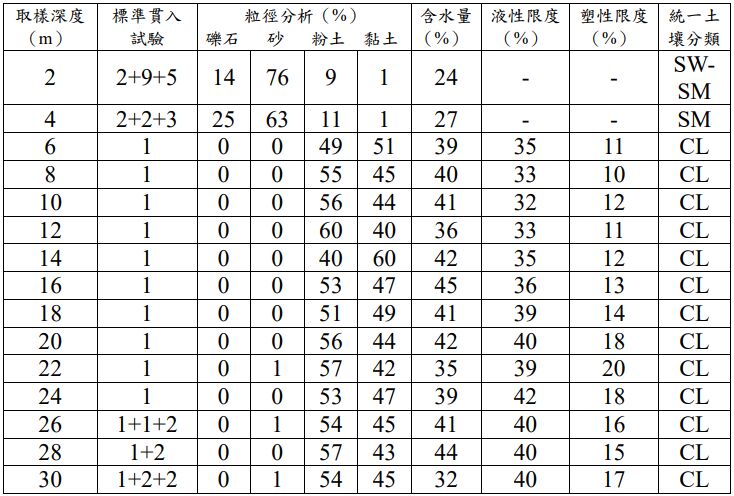

四、某建案基地為 1000 坪(地上 12 層、地下 3 層),開挖深度 11.95 公尺,採用連續壁深度 24 公尺。進行地下工程時即有鄰近住家反映牆壁龜裂漏水、磁磚掉落等情況,建物沉陷點及建物傾斜計監測數值超過警戒值,地下開挖至第 3 層時,大底未完成即發生支撐系統失敗,造成鄰近多戶民宅嚴重傾斜下陷。工址附近鑽探資料如下表所示。
