一、產品 A-321 未來四週之訂單需求為 300, 700, 900, 800 個,必須完全滿足,工廠產能為每週 700 個,因法規工時上限,僅可於第二、三週加班, 加班之產能為每週 200 個。單個生產成本在前兩週為 100 元,後兩週為 150 元,如加班,則單個生產成本會增加 50 元,當週生產過剩之產品可用於滿足未來需求,其每一週之單個儲存成本為 30 元。為決定最佳之每週生產方案,以最小化總相關成本,請建立數學規劃模式,清楚定義決策變數與相關參數、目標式及相關完整限制式。(不須求解) 。(25 分)

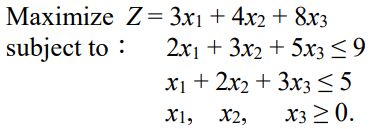

二、在下述之線性規劃模式:(25 分)

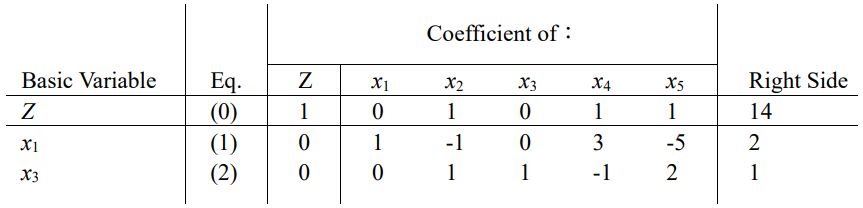

以單型法(Simplex method)求解之最終結果如下所示:(x
4
, x
5
為鬆弛變數 slack variables)
針對下述四個參數:b
2
,c
2
,a
22
,c
3
,在維持上表乃為最佳解情況下,試分析計算其可容許範圍(即當其值超過何範圍時,變成非最佳解或非可行解) ,請列出詳細分析過程,缺乏過程不予計分。
三、請以動態規劃法求解下述之非線性規劃模式:(25 分)
請列出詳細求解過程與最佳解,缺乏求解過程不予計分。
四、針對最基本的 M/M/1 等候模式,假設為顧客進入系統速率, 為顧客服務速率,請分析估計
在一個顧客接受服務期間
