科目:生產管理
年份:111年
排序:0

題組內容

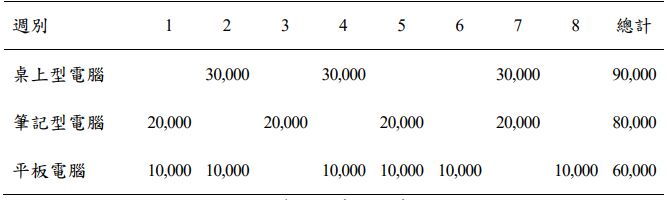

二、生產規劃可劃分為長期、中期及短期生產計畫,其中主排程(Master Schedule, MS)承接整體規劃的分解結果,並扮演著連結中期生產計畫與 短期日程安排間之橋樑。某電腦公司透過主排程的分析結果,並根據過往的經驗,每台桌上型電腦、筆記型電腦與平板電腦需要其技術製程的工時分別為 1.5 分鐘、2 分鐘與 3 分鐘且每週最多僅能提供 70,000 分鐘之工時,規劃了未來八週三種產品的主生產排程(Master Production Scheduling, MPS)如下表所示,已知當前之規劃為不可行,試問:

申論題內容

(二)造成此 MPS 不可行的原因為何。(10 分)
